Lo que pasa en tu parcela, semana a semana
Ocho fases encadenadas. Ninguna se salta, y entre varias hay esperas que no dependen de las ganas de nadie.
Saber el orden de las fases sirve para dos cosas: entender por qué una piscina no se hace en dos semanas, y detectar cuándo alguien se está saltando un paso. Esto es lo que hay que ver en tu parcela, y en este orden.

Cronología de obra
Las ocho fases
Qué se hace en cada una, y por qué la siguiente no puede empezar antes.
Ninguna de estas imágenes es de una obra de esta empresa. Las de las fases 01, 03 y 04 son fotografías de banco de imágenes; las cinco restantes, recreaciones generadas con IA. Cada una lo lleva indicado en su texto alternativo, y aquí se dice a la vista.

Fase 01. Replanteo y excavación
3-6 días
Se marca la piscina sobre el terreno y se abre el hueco. Aquí es donde aparecen las sorpresas del terreno: roca, agua o relleno. Es la fase que más puede mover el presupuesto respecto a la primera estimación.

Fase 02. Preparación de la base

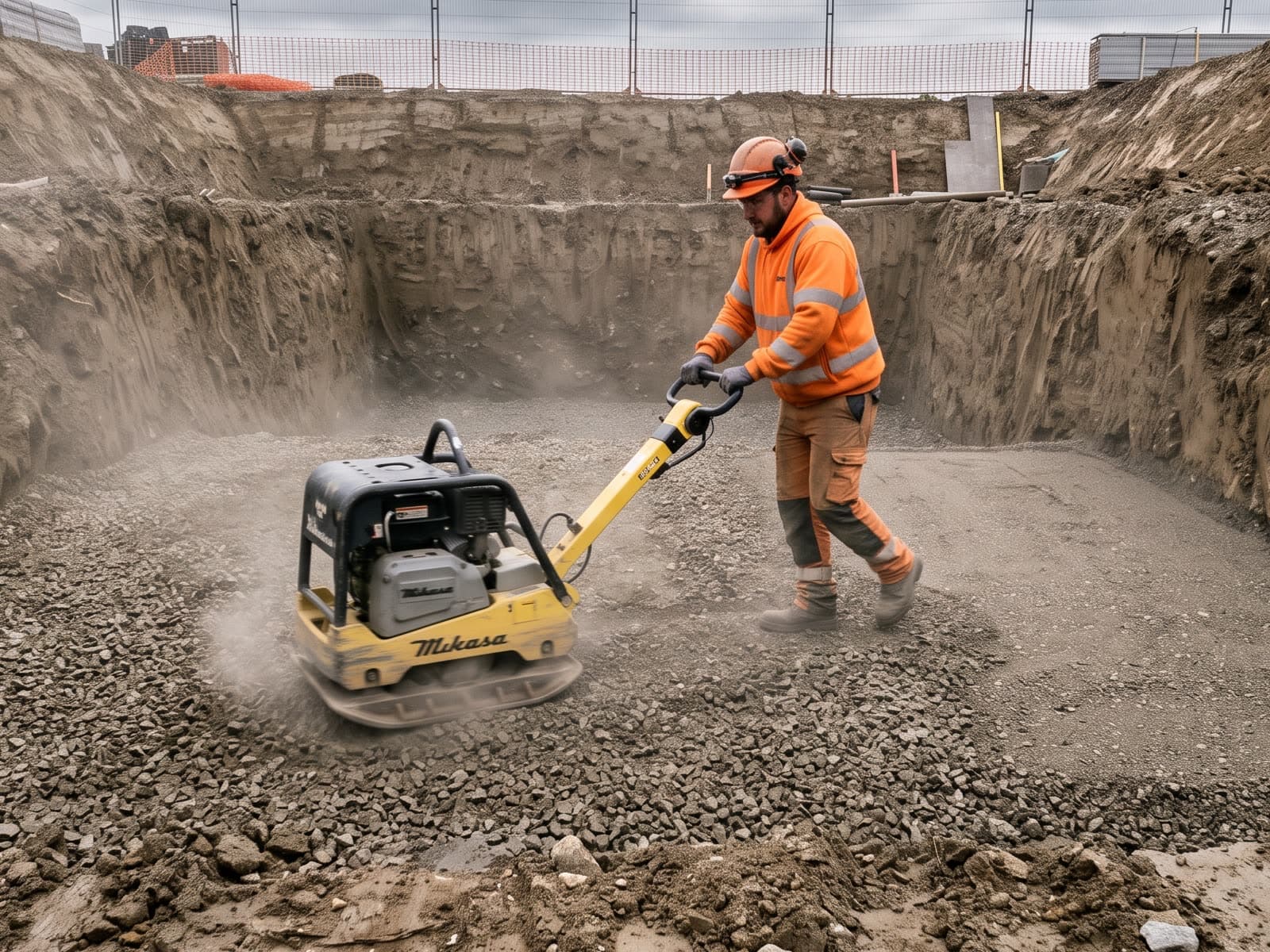

2-4 días
Se nivela y compacta el fondo y se prepara el asiento del vaso. Una base mal compactada es la causa de asentamientos y grietas años después.

Fase 03. Armado de la estructura
5-8 días
Se monta el armado de acero, en gunitado normalmente con doble mallazo. Es el esqueleto del vaso y lo único que sostiene el hormigón proyectado.

Fase 04. Instalación hidráulica y depuración
5-8 días
Conducciones, skimmers, sumideros, tomas de impulsión y el vaso de compensación si lo lleva. Va antes que el hormigón porque después no se puede pasar una tubería sin romper.

Fase 05. Ejecución del vaso
1-3 días de hormigonado y 7-14 de curado
Encofrado y vertido, o proyección del hormigón si es gunitado. A partir de aquí hay tiempo de fraguado obligatorio antes de continuar.

Fase 06. Impermeabilización

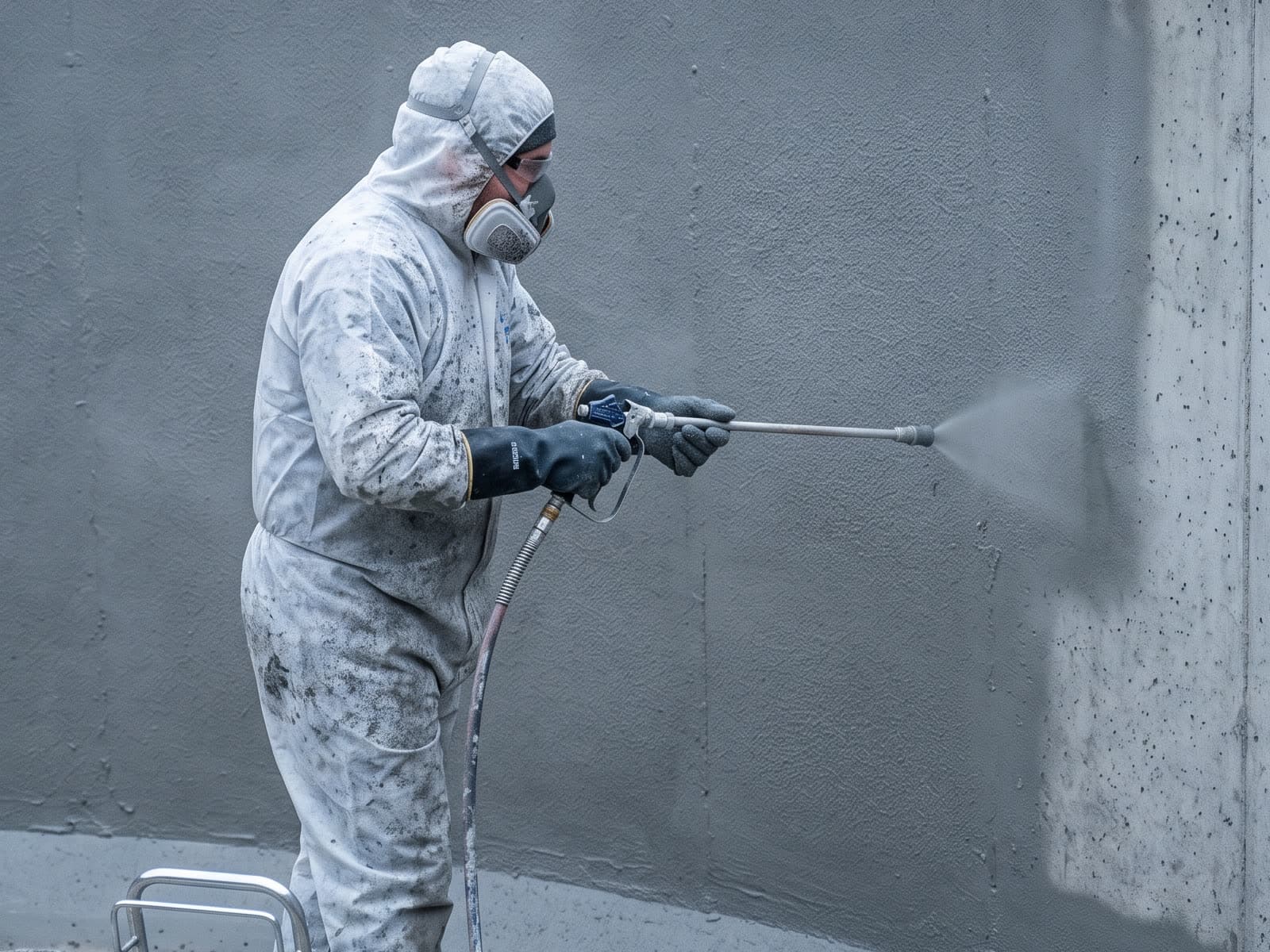

3-6 días
El hormigón no es impermeable por sí solo. Esta fase es la que decide si la piscina pierde agua o no, y es también la más fácil de hacer mal deprisa.

Fase 07. Revestimiento

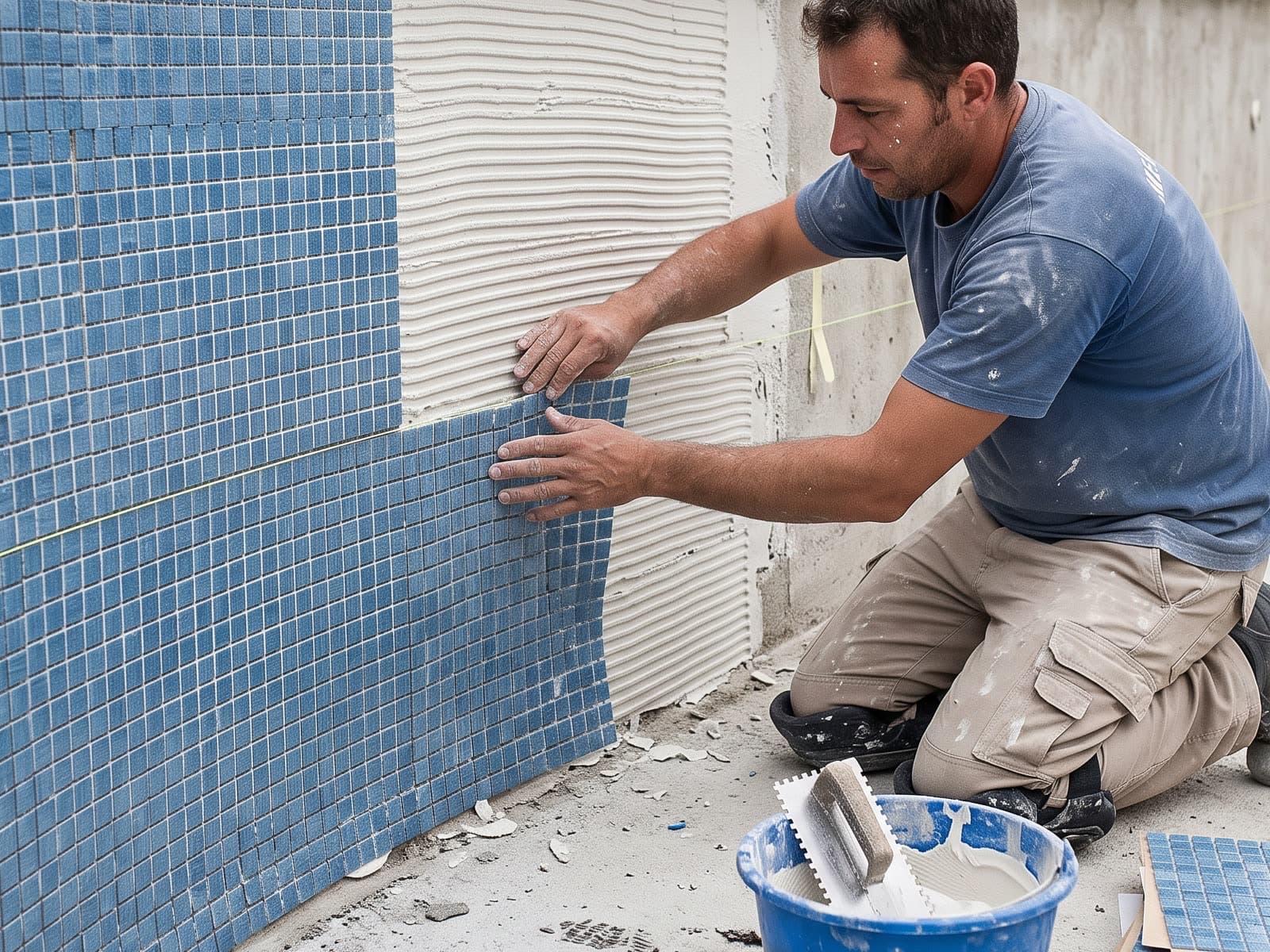

5-12 días
Colocación del porcelánico, el gresite o el liner que hayas elegido. Es la fase que se ve, y la que hace que la piscina parezca terminada aunque todavía no lo esté.

Fase 08. Coronación, acabados y puesta en marcha
2-4 días
Borde perimetral, remates, llenado, arranque de la depuración y primer equilibrado del agua. Aquí se entrega.
Duración total: entre 6 y 10 semanas de obra activa, de excavación a primer llenado, según el tamaño y la técnica — sin contar la espera de la licencia municipal, que corre aparte y no depende de nosotros.
Es una horquilla de mercado en España (informes sectoriales 2025-2026), no un compromiso de plazo: el plazo real se concreta tras ver la parcela. Los días por fase se solapan menos de lo que parece, porque el curado del hormigón son 7-14 días en los que no se puede hacer nada más en el vaso, y esa espera no se acelera con más gente.
Lo que puede retrasar tu obra
Se dice antes de empezar, no cuando ya está pasando.
- El terreno
- Roca, nivel freático alto o relleno sin compactar cambian la excavación y a veces la cimentación. Es lo que más se desvía de la previsión.
- La licencia
- El plazo del ayuntamiento no lo controla ni el constructor ni tú. Cuenta con él desde el principio en lugar de descubrirlo a mitad.
- El acceso
- Si la maquinaria no entra, hay que trabajar con medios más pequeños y todo va más despacio.
- El tiempo
- Hormigonar con heladas no se puede. En Valladolid, en enero y febrero, es una consideración real y no una excusa.

Empieza por la visita a la parcela
El terreno y el acceso son los dos factores que más mueven el presupuesto, y los dos se ven en un rato sobre el terreno.
